CIE|高品种制造产品平台:延迟差异化启发式设计
用PPI与MCI把产品族分组、平台扩展和定制时间压缩串成一套可落地流程
这篇CIE论文把高品种制造中的延迟差异化平台设计,做成一套基于装配顺序、PPI和MCI的两步启发式流程,并在管道与汽车两个工业案例中验证了定制时间压缩和秒级求解能力。
- 01:研究对象是大规模定制环境下的产品平台设计:先用MTS生产中间平台,再通过MTO装配或拆卸转成最终变体。
- 02:核心难点在于优化模型面对真实工业规模时求解慢、约束难加,企业需要更容易解释和执行的决策支持工具。
- 03:论文提出产品族分组与平台设计两步算法,引入PPI衡量定制努力,引入MCI判断新增组件是否值得进入平台。
研究背景
个性化需求、快速创新周期和全球化竞争,让制造企业从大批量生产转向大规模定制。产品变体越多,企业越难同时保持响应速度、库存效率和生产稳定性,平台化设计因此成为高品种制造的重要抓手。
延迟产品差异化的思路,是先把共同部分做成中间产品平台并按库存生产,再在接到订单后通过装配、必要时通过拆卸,把平台转成客户需要的最终变体。这个策略把通用部分前置,把差异化部分后置。

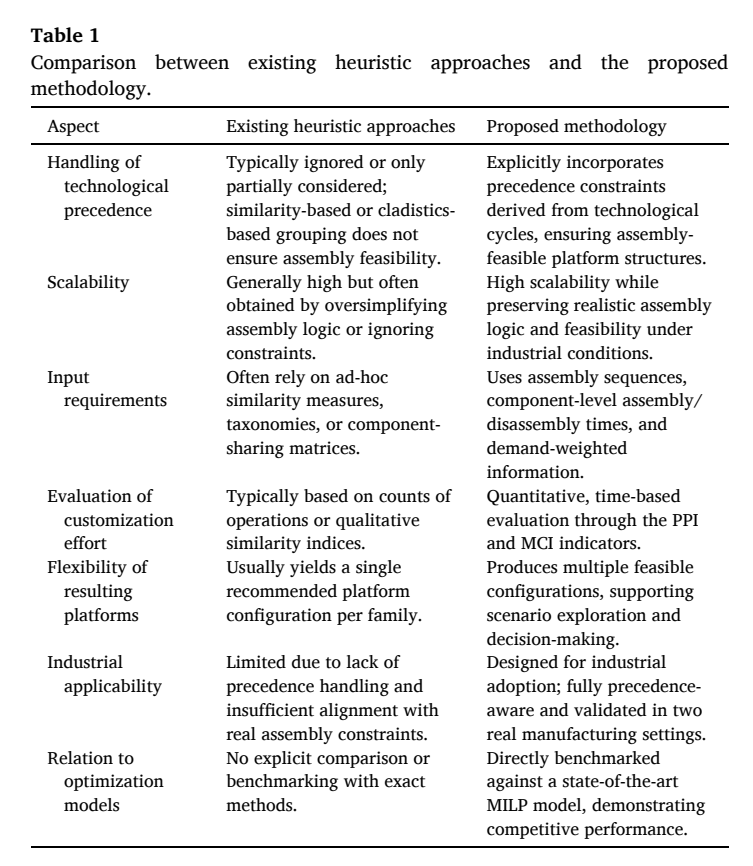

来源:Table 1。该表比较既有启发式方法与本文方法,突出本文把数据需求、技术先后约束和工业可用性纳入平台设计。
论文的现实问题很直接:企业已经知道平台化能缓解高品种压力,真正缺的是一套能处理装配先后约束、计算负担轻、还能解释平台取舍的执行流程。
核心问题
已有平台设计研究大量依赖线性规划、混合整数规划和多目标优化,用来决定共享组件、平台数量和变体分配。这类模型理论上严谨,放到真实工业实例时经常遇到变量多、约束多、求解时间长的问题。
01RQ1:怎样在高品种环境中高效设计产品平台,同时避开复杂优化模型的求解压力。
02RQ2:怎样用可量化指标评估并降低平台转成最终变体所需的定制时间。
03RQ3:平台数量、平台深度和定制效率之间会出现怎样的工业取舍。
论文把“定制努力”限定为时间维度,也就是从平台配置成最终产品所需的总时间。选择时间作为目标,是因为它直接关联响应速度,也能跨案例用装配时间和拆卸时间统一度量。
方法框架

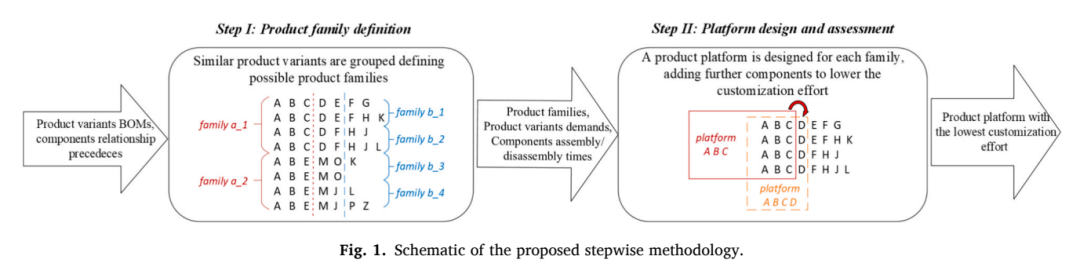

来源:Fig. 1。两步启发式方法示意:先根据装配循环定义产品族,再为每个产品族设计可装配的平台结构。
第一步用参数n识别产品族。算法检查不同产品变体从装配循环开头开始是否共享相同的n个组件,并且遵循相同的先后关系。n较小时,产品族数量少、每族变体多;n较大时,产品族数量多、每族内部相似性更强。

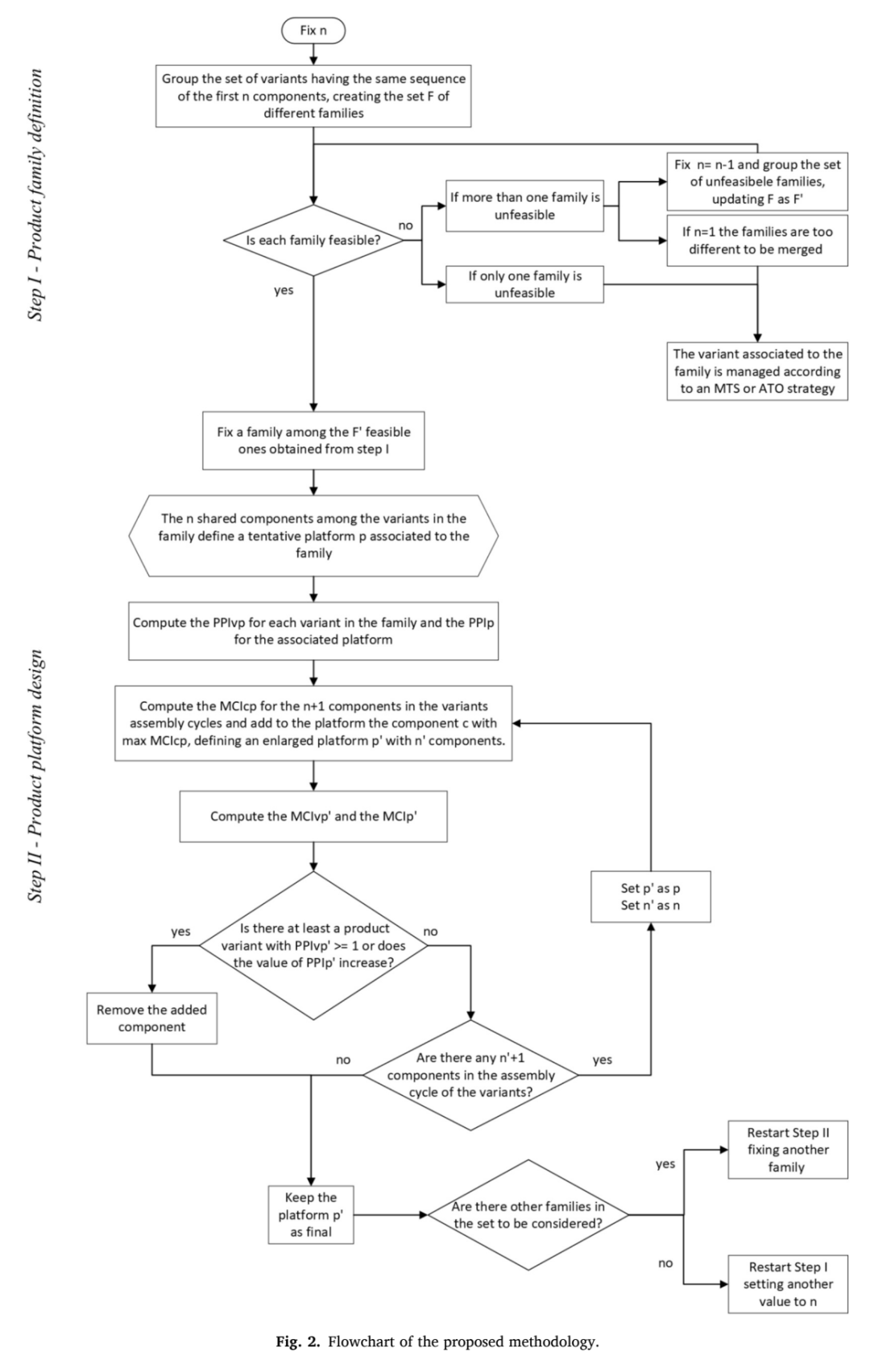

来源:Fig. 2。方法流程图展示产品族可行性检查、不可行族合并、MCI选件、PPI复算和平台接受规则。
1设定n,按装配循环开头共享组件和先后关系形成候选产品族。
2检查每个产品族是否至少包含两个相似变体,单变体族通过降低n尝试合并。
3对每个可行产品族,用共同的n个组件构成初始平台。
4计算候选组件的MCI,加入最能降低定制努力的组件。
5复算PPIv和PPIp,若所有PPIv低于1且PPIp下降,则接受平台扩展。

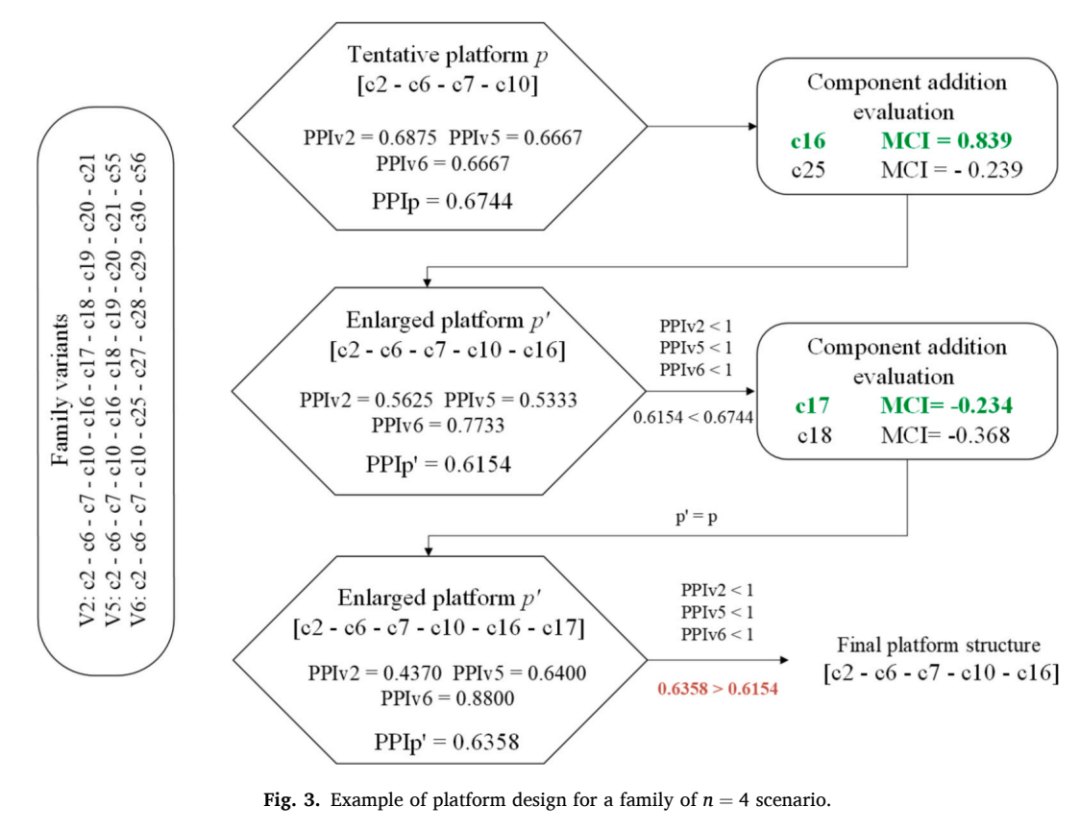

来源:Fig. 3。Fam14示例展示c16因MCI最高被加入平台,随后通过PPI复算验证平台扩展是否改善定制效率。
案例或实验设置
论文用两个真实工业案例验证方法。第一个来自管道行业,涉及38个产品变体和93个组件,输入数据包括每个变体的装配循环、月需求、组件装配时间和拆卸时间。第二个来自意大利汽车企业,产品对象是工业起重设备。

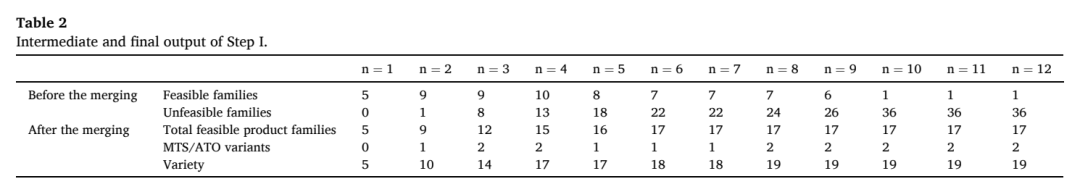

来源:Table 2。该表汇总管道案例在不同n取值下的可行产品族、未分组变体和产品多样性,用来支持参数扫描。

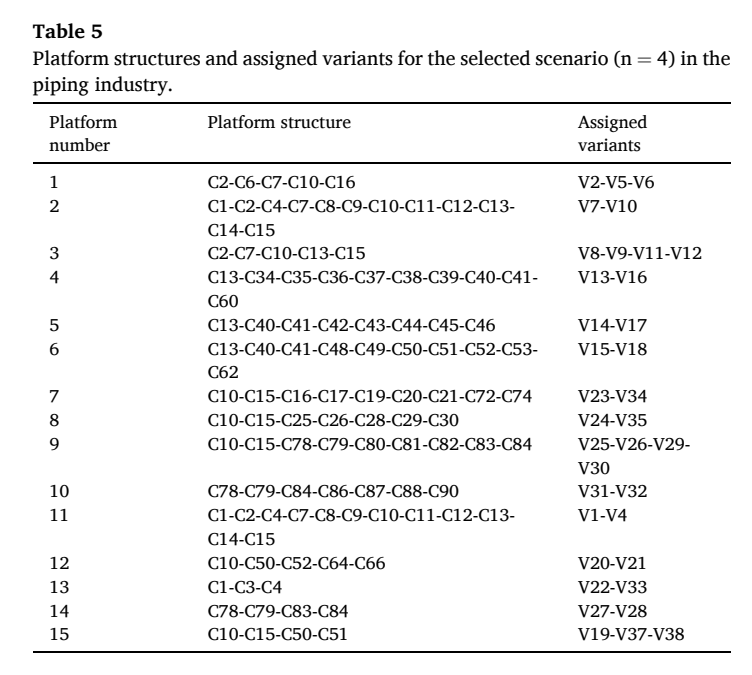

来源:Table 5。管道行业选定n=4场景后,表中列出15个平台的组件结构和对应变体,是案例一的落地配置结果。
在管道案例中,企业选择n=4作为内部共性和定制努力之间的折中方案。平台结构呈现明显差异:有的平台只保留紧凑技术核心,有的平台包含更长组件序列,反映不同产品族的装配相似性。
结果分析

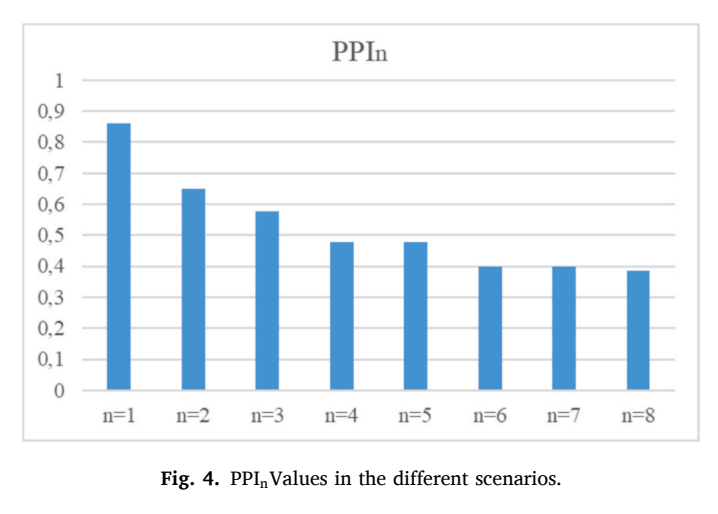

来源:Fig. 4。管道案例中,PPIn随n变化呈下降趋势,说明更高的族内相似性可以降低整体定制努力。

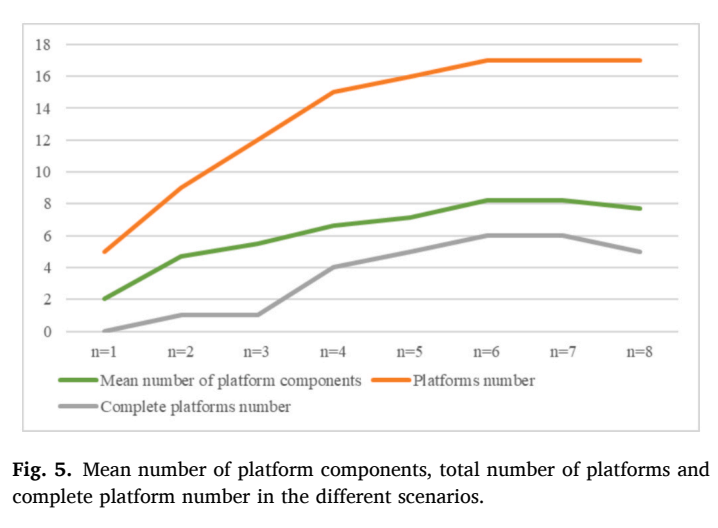

来源:Fig. 5。该图同时展示平均平台组件数、平台总数和完整平台数,说明定制效率改善伴随平台管理复杂度变化。

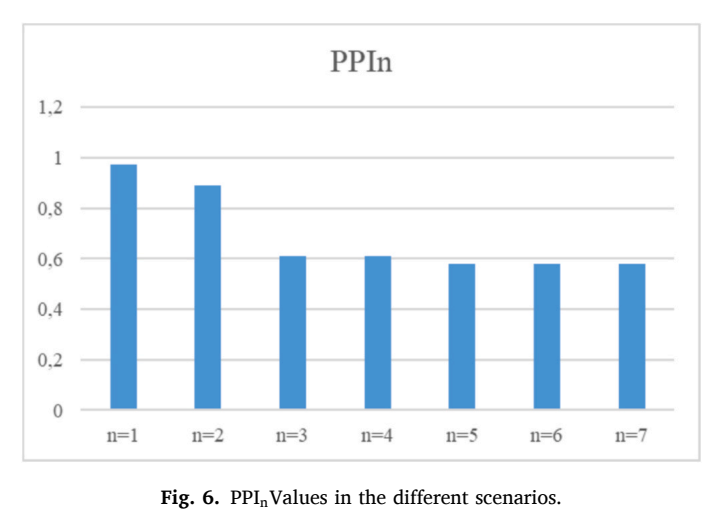

来源:Fig. 6。汽车案例中,不同n场景的PPIn变化验证了该方法在第二个工业场景中的定制努力改善。
定制时间降幅
最高38%
摘要报告两项工业案例中最高可实现38%的定制时间减少。
启发式求解时间
少于1秒
与汽车案例MILP基准相比,启发式持续返回可行且满足约束的方案。
基准比较使用汽车案例,规模为42个产品变体和10个功能组。MILP模型约含55,000个二元变量和140,000个约束,在12小时限制和2%相对mipgap设定下未能关闭最优性差距;加入每个平台至少含一个轮组模块的企业约束后,求解更加困难。
管理启示

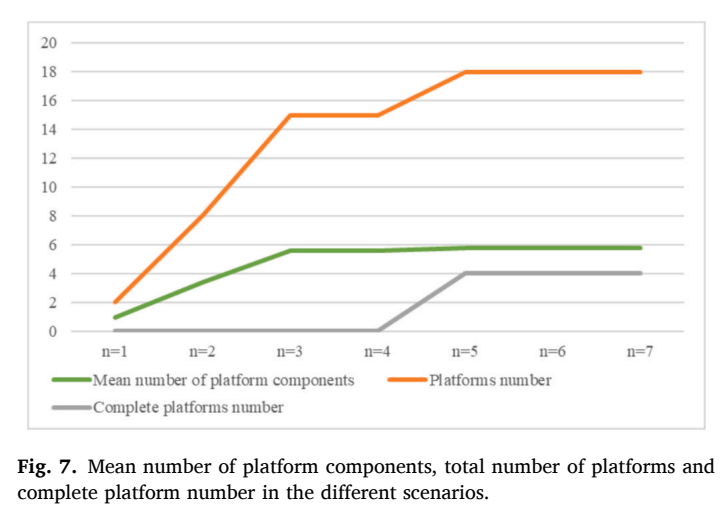

来源:Fig. 7。汽车案例中,n=2与n=3对应的平台数量、平均组件数和完整平台数变化,为企业选择平台深度提供依据。
对企业来说,这套方法的价值在于把平台复杂度和定制时间放到同一张决策图上。管理者可以调节n,观察产品族数量、平台深度、未分组变体和PPIn的变化,再选择符合需求稳定性、库存压力和产能约束的方案。
✓若企业追求更低定制时间,可以选择更高n值形成更细的产品族和更深的平台结构。
✓若企业更关注平台管理简洁性,可以接受较低n值,对更多变体共享较短平台核心。
✓若某些变体连初始组件也不共享,论文建议将其转向MTS或ATO等替代生产策略。
这篇论文给出的启发式适合用作工业决策支持工具:它依赖BOM、装配先后关系、需求和组件时间等常见数据,能在保留技术可装配约束的前提下快速生成平台方案。
论文也明确边界:当前模型假设装配过程是线性且顺序执行的,尚不能直接覆盖并行作业、可选路径和嵌套流程。作者提出未来可用有向无环图表达组件或子装配的先后约束,从而扩展到更复杂的生产系统。
论文:Implementing Delayed Product Differentiation in manufacturing systems: Heuristic development and industrial validation
作者:Ludovica Diletta Naldi,Riccardo Venturi,Francesco Gabriele Galizia,Marco Bortolini,Alberto Regattieri
期刊:Computers & Industrial Engineering
